育苗变东侧220kV线路上改下工程顺利贯通 |
来源: 发布日期:2023-11-8 |

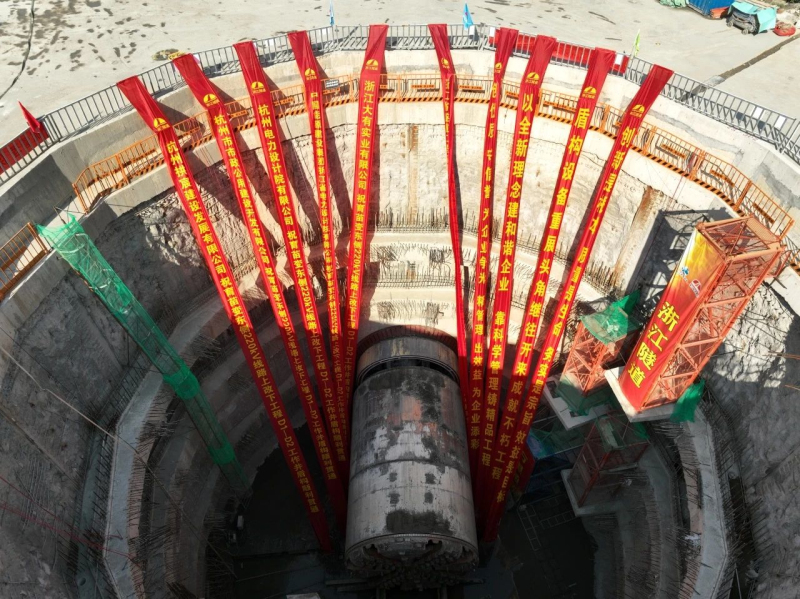

11月7日,随着盾构机刀盘破土而出,由中欧承建的育苗变东侧220kV线路上改下工程二标D1-D2盾构区间段顺利贯通,标志着浙江省内首条盾构GIL电力隧道施工步入新阶段。
自今年6月30日盾构始发以来,先后经过三次分体,于8月18日实现盾构机完整下井,掘进过程中顺利穿越了城市道路、河道、110kv高压电缆,近距离侧穿了一座加油站和4座220kv高压线线塔。为确保盾构顺利接收,项目部提前筹划、精细部署,实时反馈监测数据,不断优化盾构施工参数,确保地表沉降符合规范要求。通过编制科学施工方案,合理优化后配套编组并对施工过程进行有效管理,实现了12-16环的日掘进速度,确保工程质量优良。
在护航亚(残)运会期间,项目部严格执行杭州各项管控措施,想方设法解决期间出土难题物资材料运输难题,调动各种项目资源,摸索出了超小工作井快速掘进的技术,比预定计划提前16天实现洞通目标,跑完了这场八百八十米的“地底马拉松”。
该区间的顺利贯通为项目后续盾构施工规范化、专业化提供了标准和模板,为提高项目管理水平提供了宝贵的参数和经验,同时也标志着公司在盾构施工领域的行业竞争力得到了进一步提升。接下来,公司将持续发扬“艰苦奋斗 开拓创新”的企业精神,与参建各方共同做好项目协调和技术支撑工作,为该工程的顺利推进贡献浙隧力量。
|
